ОПЭ является частью комплекса работ по вводу энергоблока, этот этап состоит из четырех подэтапов: освоение уровня мощности 50 %, освоение уровня мощности 75 %, освоение номинальной мощности (включает в себя стадии испытаний на уровнях 90 % и 100 %), а также комплексное опробование оборудования (сдаточные испытания) энергоблока и приемка его в эксплуатацию.

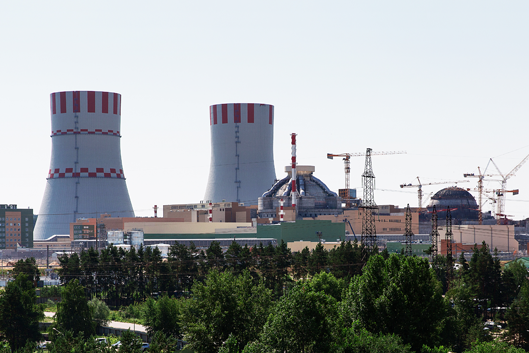

Разрешение Ростехнадзора на сдачу энергоблока № 2 в ОПЭ станция получила 3 июня, после этого началось тестирование оборудования в различных режимах и выход на 50 % мощности.
Разрешение Ростехнадзора на сдачу энергоблока № 2 в ОПЭ станция получила 3 июня, после этого началось тестирование оборудования в различных режимах и выход на 50 % мощности.
