Строительство котлована для первого промышленного ядерного реактора «А1» на территории завода № 817 («Маяк»)

Осенью 1946 года на территории завода № 817, сегодня известного как ФГУП "ПО «Маяк»" (Озерск, Челябинской области), разворачивались грандиозные строительные работы. В это время создавалась инфраструктура для первого промышленного ядерного реактора «А1», который должен был сыграть ключевую роль в получении делящихся материалов для ядерного оружия.

Технический и рабочий проекты завода № 817 разрабатывались Первым главным управлением при Совете Министров СССР и ГСПИ-11. Научное руководство проектом осуществлял академик И.В. Курчатов.

Монтаж агрегата № 1 (цеха уран-графитового котла, который относился к основным объектам завода) планировалось завершить к 1 мая 1947 года. В то время как строители вели огромную работу по организации строительной площадки плутониевого завода, в Москве развернулось проектирование первого промышленного реактора.
Работы по строительству котлована глубиной 24 метра начались в октябре 1946 года. Руководство установило жесткие сроки: достичь глубины 8 метров к 22 октября, 24 метров — к 25 ноября, а завершить подготовку котлована к бетонированию к новому, 1947 году. Но при существующих тогда условиях работы этот график был явно не выполним.

Чтобы обеспечить выполнение сроков, работа в котловане перешла на круглосуточный режим. Начальник строительного управления Д.К. Семичастный был обязан ежедневно обеспечивать выемку 1500 м³ грунта. Для ускорения процесса предписывалось использовать небольшие взрывы. Для стимулирования производительности труда солдат, работавших на котловане, приказом начальника Строительного управления № 859 от 16 октября 1946 года было организовано социалистическое соревнование с вручением лучшему батальону Красного знамени и 15 000 рублей, а ротам – двести красных вымпелов и по 1000 рублей.

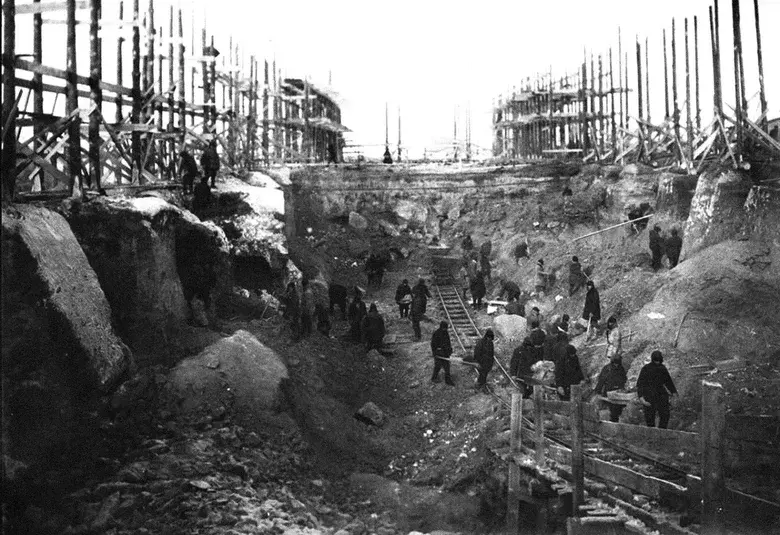

Фото: Строительство котлована для первого промышленного ядерного реактора «А1» на территории завода № 817 («Маяк»), осень 1946 г. ПО «Маяк»
