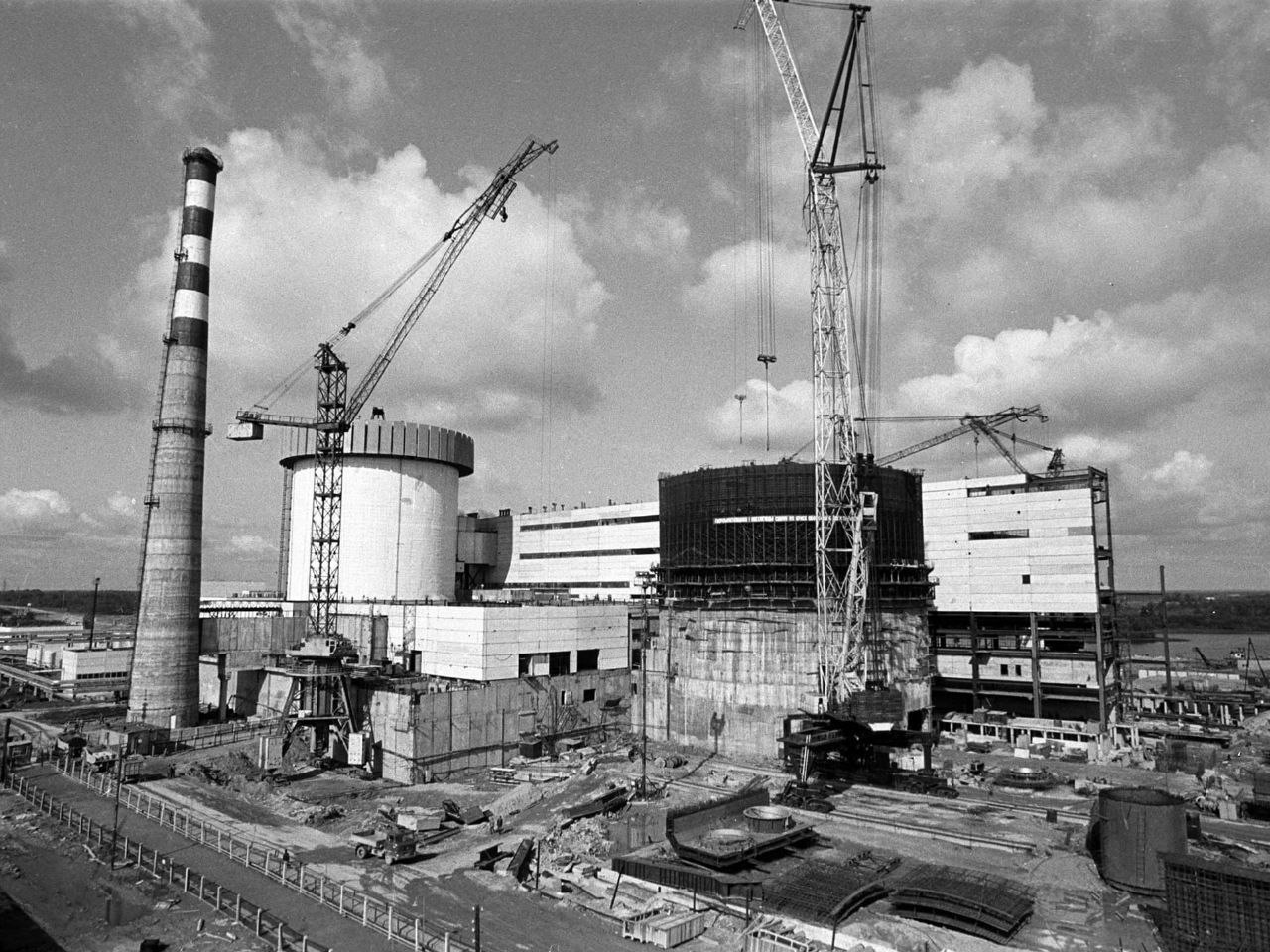

Активное строительство энергоблока № 2 Калининской АЭС началось в ноябре 1981 года. На этом этапе использовались передовые технологии того времени, а также опыт, накопленный при строительстве первого энергоблока Калининской АЭС.
При норме 61,5 месяца строительство продолжалось 61 месяц и завершилось в декабре 1986 года.
25 ноября 1986 года произведен физический пуск реактора, а 11 декабря турбогенератор № 2 включен в сеть — осуществлен энергетический пуск энергоблока № 2 Калининской АЭС.
25 ноября 1986 года произведен физический пуск реактора, а 11 декабря турбогенератор № 2 включен в сеть — осуществлен энергетический пуск энергоблока № 2 Калининской АЭС.
Энергоблок № 2 был принят в эксплуатацию 25 декабря 1986 года с оценкой «хорошо». А спустя три месяца, 3 апреля 1987 года, энергоблок № 2 был выведен на проектную мощность. Так завершилось строительство первой очереди Калининской атомной электростанции.
